デッキ工事
Deck Plate Installation
デッキ工事とは
デッキ工事とは、鉄骨造の建物において、鉄骨の梁の上に波形の鋼板(デッキプレート)を敷き並べ、その上にコンクリートを打設して床スラブ(床板)をつくる工事です。デッキプレートはコンクリートの型枠としての役割と、完成後は床スラブの補強材としての役割を兼ね備えています。
従来の床スラブ工事では、合板などの型枠を組み、コンクリートを打設した後に型枠を解体するという手順が必要でした。しかしデッキプレートを使う合成スラブ工法では、デッキプレートそのものが型枠の代わりとなるため、型枠の組立・解体という工程が不要になります。これにより工期が大幅に短縮され、特に高層ビルのような大規模建築では数か月単位の工期短縮が実現できます。
デッキ工事は鉄骨建方の直後に行われる工程であり、鉄骨工事と密接に連携して進められます。鉄骨が1フロア分建ち上がると、すぐにデッキプレートの敷設作業が始まります。この効率的なサイクルが、鉄骨造建築のスピード施工を支える大きな要因となっています。完成した床スラブの上では仕上げ下地工事が始まり、施工管理のもとで各工程が連携して進められます。
合成スラブの仕組み
デッキ工事で施工される「合成スラブ」とは、鋼製デッキプレートとコンクリートが一体化して構造的に機能する床スラブのことです。「合成」とは、鋼とコンクリートという異なる材料が協力して力を分担することを意味しています。
デッキプレートの波形(凹凸)は、単なる補強リブではありません。この波形がコンクリートと噛み合う「キー」の役割を果たし、鋼板とコンクリートの一体化を確保しています。さらに、デッキプレートの表面にはエンボス加工(突起模様)が施されており、コンクリートとの付着力を高める工夫がされています。
この合成効果により、デッキプレートは引張力を、コンクリートは圧縮力をそれぞれ分担します。鋼は引張に強くコンクリートは圧縮に強いという、それぞれの材料特性を最大限に活かした合理的な構造です。結果として、どちらか一方の材料だけで作るよりもはるかに薄く軽い床スラブで同等以上の強度を実現できます。
施工の流れ
デッキ工事の施工は、大きく4つの段階に分けられます。
第一段階は墨出し・割付です。デッキプレートをどの方向にどの位置から敷き始めるかを決め、鉄骨の梁の上に基準線を引きます。デッキプレートの端部は梁の上に確実にかかる必要があるため、割付計画は事前に図面で綿密に検討されます。

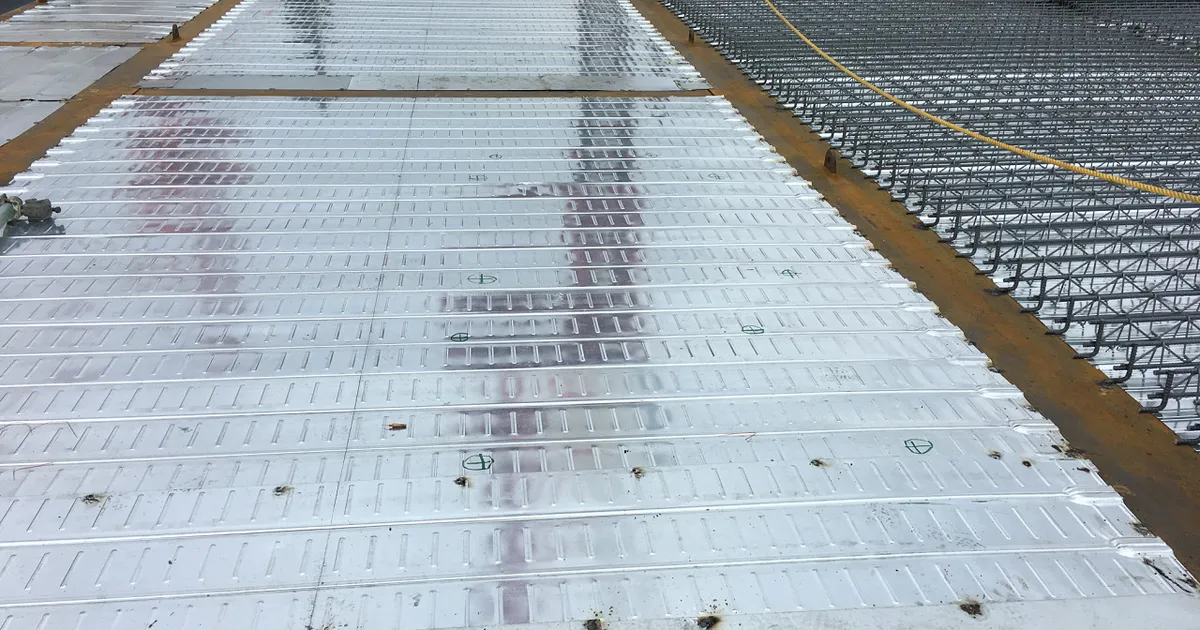

第二段階はデッキプレートの敷設です。クレーンで吊り上げたデッキプレートの束を各フロアに荷揚げし、作業員が一枚ずつ所定の位置に敷き並べていきます。デッキプレートは軽量で取り扱いやすく、一人の作業員でも運搬・設置が可能です。広い面積を短時間でカバーできるのが大きな利点です。
第三段階は固定・溶接です。敷設したデッキプレートを鉄骨の梁に焼き抜き栓溶接(しょうつうせんようせつ)や隅肉溶接で固定します。また、デッキプレート同士の重ね部分もビスやスポット溶接で接合し、コンクリート打設時にずれないようにしっかりと固定します。
第四段階は配筋・コンクリート打設です。デッキプレートの上にメッシュ筋(溶接金網)を配置し、コンクリートを打設します。コンクリートの充填性を確保するため、バイブレーターで十分に締め固めを行い、表面をレベラーやトンボで平滑に仕上げます。
Deep Dive
デッキプレートの波形パターンは、見た目のためではなく高度な構造力学に基づいて設計されています。波形の高さ、ピッチ(間隔)、板厚の組み合わせによって耐荷重性能が決まり、用途に応じて最適な製品が選定されます。一般的なフラットデッキの板厚は0.8mm~1.6mm程度ですが、この薄い鋼板がコンクリートと合成することで、1平方メートルあたり数百キログラムの荷重に耐える床スラブとなります。
デッキプレートのもう一つの優れた特性は、施工中の「セルフサポート性能」です。コンクリートを打設する前の段階でも、デッキプレート自身の曲げ剛性で作業員の体重や施工荷重を支えることができます。つまり、下階から支保工(仮設の支え)を立てなくても施工できるのです。これは従来の型枠工法と比較して大きなアドバンテージであり、下階の作業と並行して上階の床工事を進められるため、全体の工期短縮に大きく貢献します。
近年では、音の響きを抑える遮音デッキや、耐火性能を高めた耐火デッキなど、付加価値を持つ高機能デッキプレートも開発されています。また、フラットデッキ(上面が平坦なデッキプレート)は天井の見た目をすっきりさせるため、意匠性が重視されるオフィスビルや商業施設で人気があります。
柴田工業の現場から
デッキ工事は体力勝負ですが、広いフロアが一気に形になっていくのは達成感があります。大成建設のようなスーパーゼネコンの超高層現場だと、上の階は風がすごくて冬場は特にキツいですね。でもうちは土日祝がちゃんと休みなので、体をしっかり回復させてから翌週に臨めます。この業界では珍しいことかもしれませんが、長く続けるにはやっぱり休みって大事です。
